Lavori di consolidamento del versante montuoso in corrispondenza del viadotto Micheletti 2 - km 69 + 856 tra le pile 21 e 27

Committente

Autostrada del Brennero S.p.a.


Ruolo ricoperto


Coordinatore per la sicurezza in fase di progettazione


Importo lavori

€ 4.215.000


Periodo di esecuzione dell'incarico


2018

Descrizione della struttura

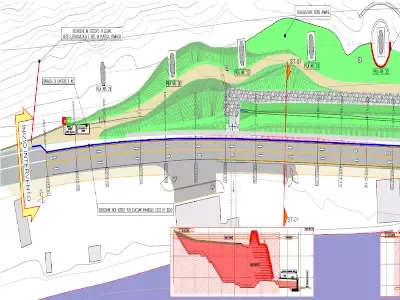

L’intervento oggetto del presente Piano di Sicurezza e di Coordinamento riguarda gli interventi di consolidamento del versante montuoso in corrispondenza delle pile autostradali dalla n° 21 alla n° 27 del Viadotto Micheletti 2, a progressiva km 69+856.


L’intervento a progetto prevede le seguenti lavorazioni:
-        taglio piante;
-        approntamento deviazione numero 1 sulla S.S. 12;
-        rimozione asfalti e demolizione muri esistenti;
-        realizzazione parete berlinese;
-        realizzazione scogliera argine isarco;
-        approntamento deviazione numero 2 sulla S.S. 12;
-        demolizione asfalti presenti, scavi per la realizzazione della futura sede stradale della S.S. 12;
-        realizzazione muro definitivo di delimitazione sede stradale della S.S. 12;
-        realizzazione del tombotto nord;
-        opere per la realizzazione della sede stradale (riempimenti, asfalti, guard rail, ecc.);
-        approntamento deviazione numero 3 sulla S.S. 12;
-        realizzazione delle terre rinforzate per la stabilizzazione del versante;
-        sopraelevazione pozzi fondazioni delle Pile Autostradali numero 23-24-25;
-        sistemazione del versante;
-        opere per il completamento della sede stradale definitiva (asfalti, guard rail, segnaletica definitiva, ecc.);
-        finiture e sgombero cantiere.
